項目:黃茅海大橋防撞橋墩項目
推薦方案:油性環氧富鋅底漆(80%)+環氧云鐵中間漆+脂肪族丙烯酸聚氨酯面漆
項目背景與設計
黃茅海大橋是黃茅海跨海通道的控制性工程,也是世界跨徑比較大的三塔斜拉橋廣東省交通運輸廳。由于項目所處海域臺風多發、水流交匯劇烈且船舶通行繁忙,傳統分幅式橋墩難以滿足防船撞、抗臺風及結構穩定性需求,因此創新采用整幅式 TY 型橋墩設計廣東省交通運輸廳。這種橋墩為我國高速公路分幅斷面橋梁中應用,兼具功能性與美觀性廣東省交通運輸廳。
項目關鍵參數
1、數量與分布:全線共建設 23 個整幅式 TY 型橋墩,主要用于黃茅海大橋和高欄港大橋的輔助墩、過渡墩及中引橋橋墩,其中 19 個由中鐵大橋局承建。
2、結構尺寸:墩身高度達 62 米,蓋梁(墩身頂部橫梁)統一長度為 37.4 米;Y 肢采用 45 度傾角的變截面圓弧造型,使用 37 種類型鋼筋,結構復雜度高。

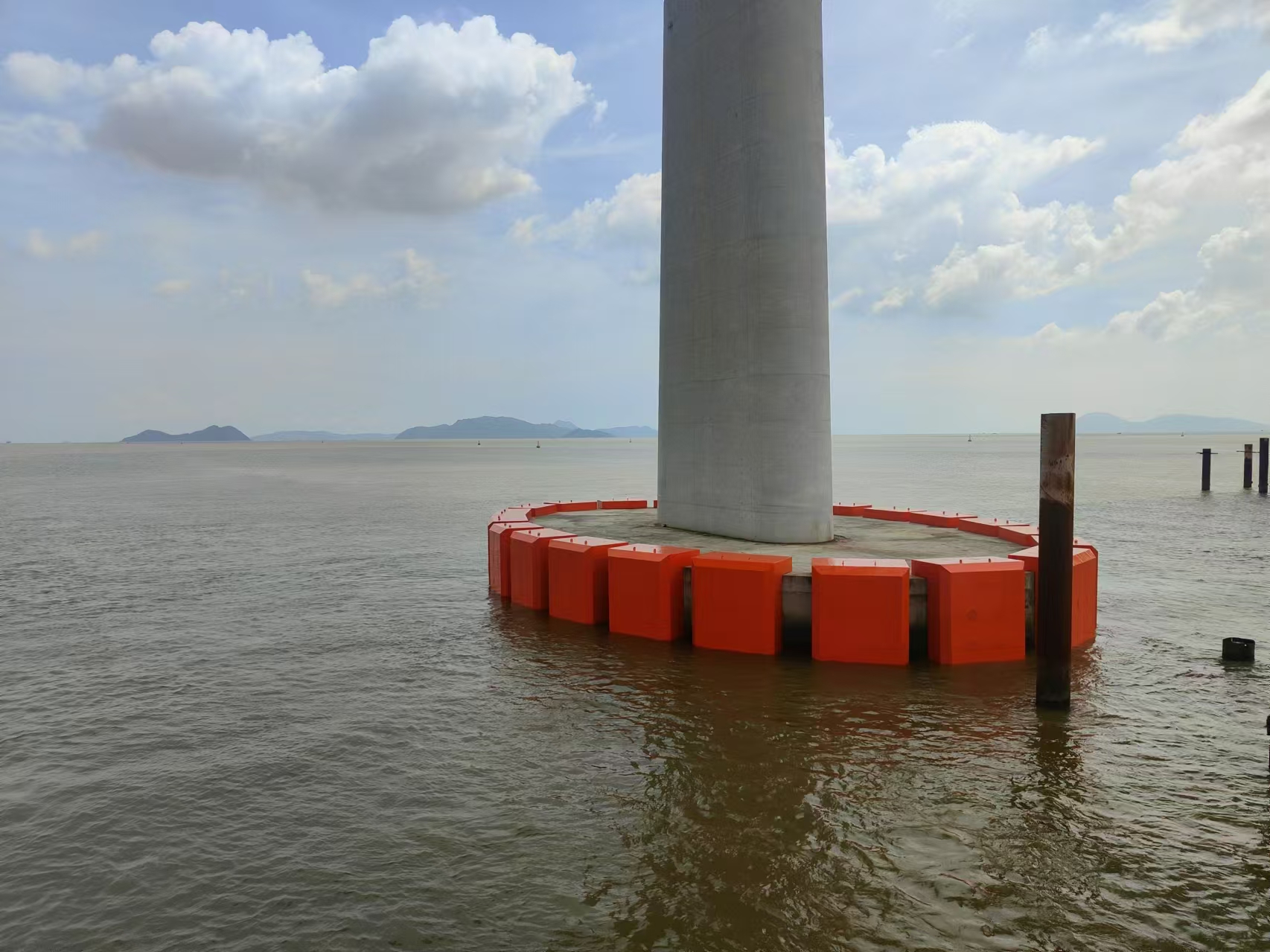

3、廣東省交通運輸廳:相比分幅式橋墩,整幅式實心結構可降低阻水比,提升防船撞能力;同時減少樁基和墩身數量,與大橋 “海上小蠻腰” 主塔設計風格統一,兼顧受力穩定性與景觀協調性。
施工難點與技術攻關
該項目是黃茅海跨海通道中難度比較大、安全風險比較高的分項工程之一,建設團隊通過多項創新措施攻克技術難題:

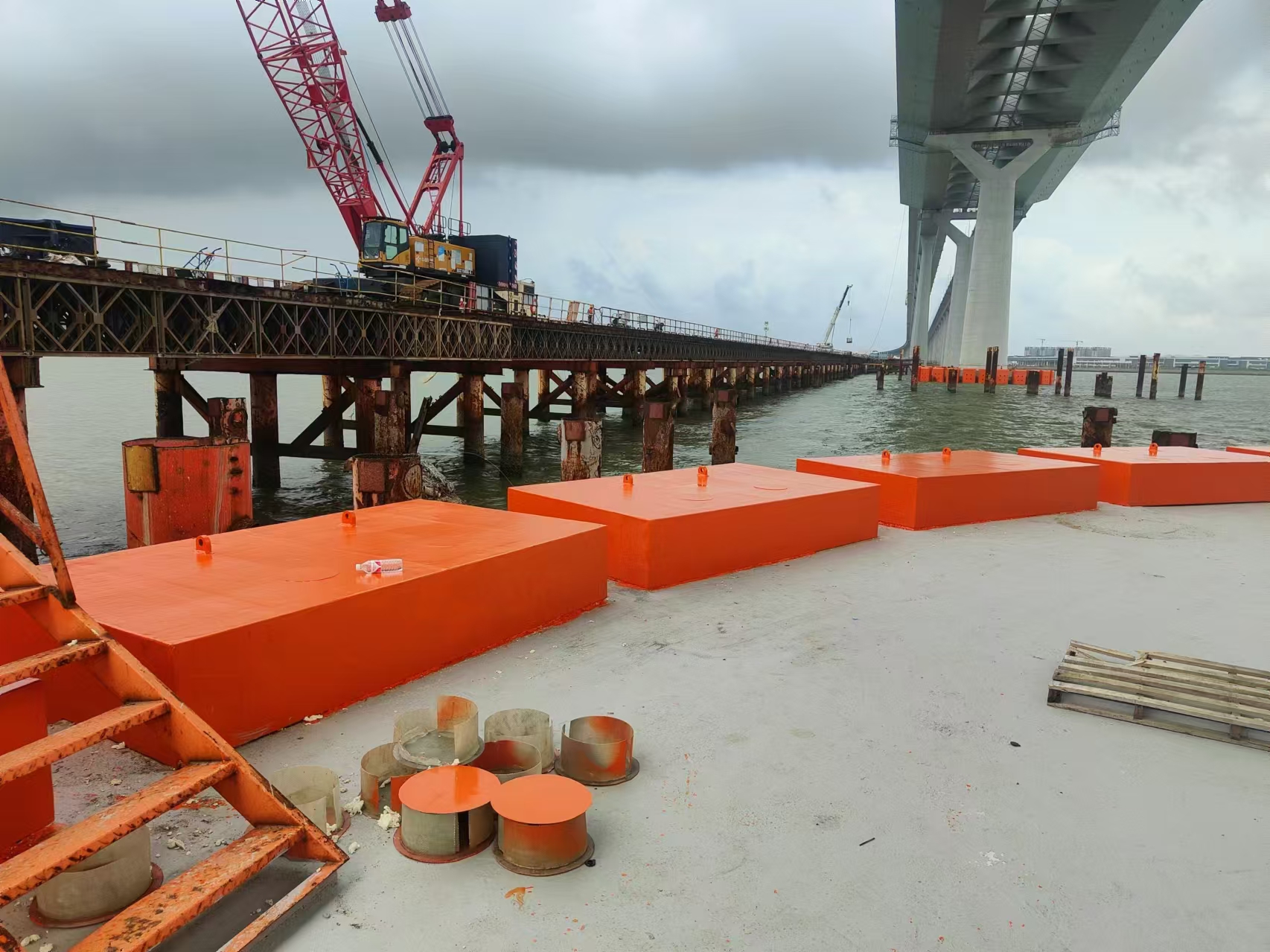

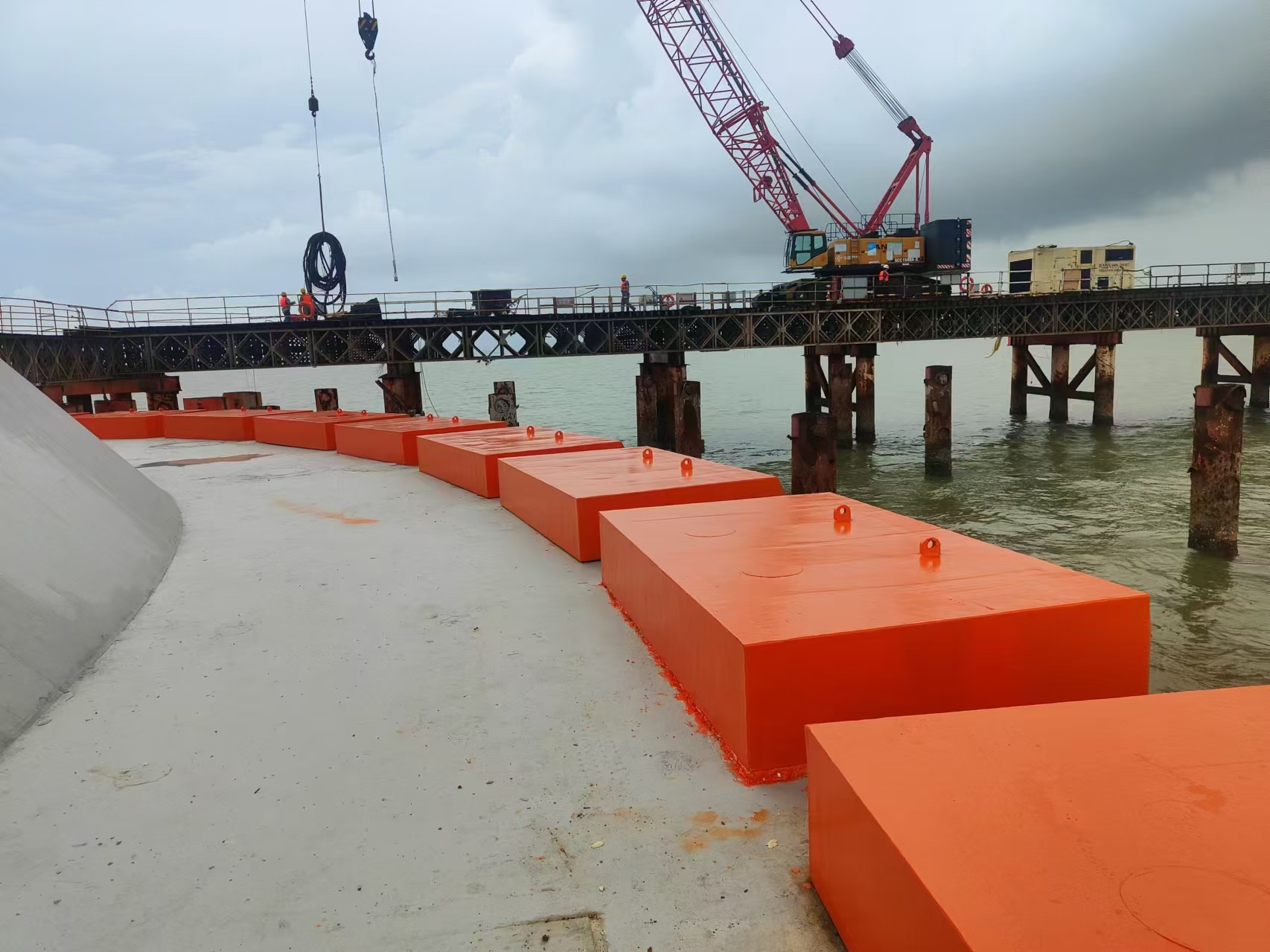

4、復雜結構施工:針對 45 度斜肢鋼筋綁扎難度大的問題,采用工廠預制鋼筋后現場安裝的方式,將綁扎時間從 28 天縮短至 7 天;通過 “三同步” 措施(安全防護與托架結構同步設計、制造、安裝驗收),形成標準化防護體系,保障高空作業安全。
5、混凝土澆筑質量控制:蓋梁分 3 次分層澆筑,優化支架受力狀態;在支架關鍵截面布設監控元件,張拉水平鋼絞線,嚴格控制施工全過程受力穩定,確保混凝土抗裂及成型質量。
6、效率提升:通過工序優化,將單個橋墩施工周期從 100 天壓縮至 60 天,19 個橋墩總工期較計劃提前 17 天完成。
項目進展與意義
7、建設歷程廣東省交通運輸廳:2022 年 10 月,整幅式 TY 型橋墩完工;2023 年 7 月,23 個橋墩全部澆筑完成,標志著項目進入主橋上部結構施工階段。
8、工程價值:作為國內在高速公路分幅斷面橋梁中應用的整幅式 TY 型橋墩,其施工經驗為同類橋梁工程提供技術借鑒;項目助力黃茅海跨海通道于 2024 年底建成通車后,將與港珠澳大橋等共同組成粵港澳大灣區跨海跨江通道群,推動交通樞紐形成。
